Des projets bientôt concrets
Les travaux n’ont pas encore démarré mais les équipes techniques d’Annemasse Agglo et de la ville sont à pied d’œuvre depuis plusieurs mois pour préparer le déploiement des projets de prolongement du Tram et de Piétonnisation du centre-ville et les coordonner au mieux. Ces deux projets structurants pour la ville se dérouleront tous deux de mi-2023 à fin 2025.
ETAPES DE TRAVAUX ET PLANNINGS

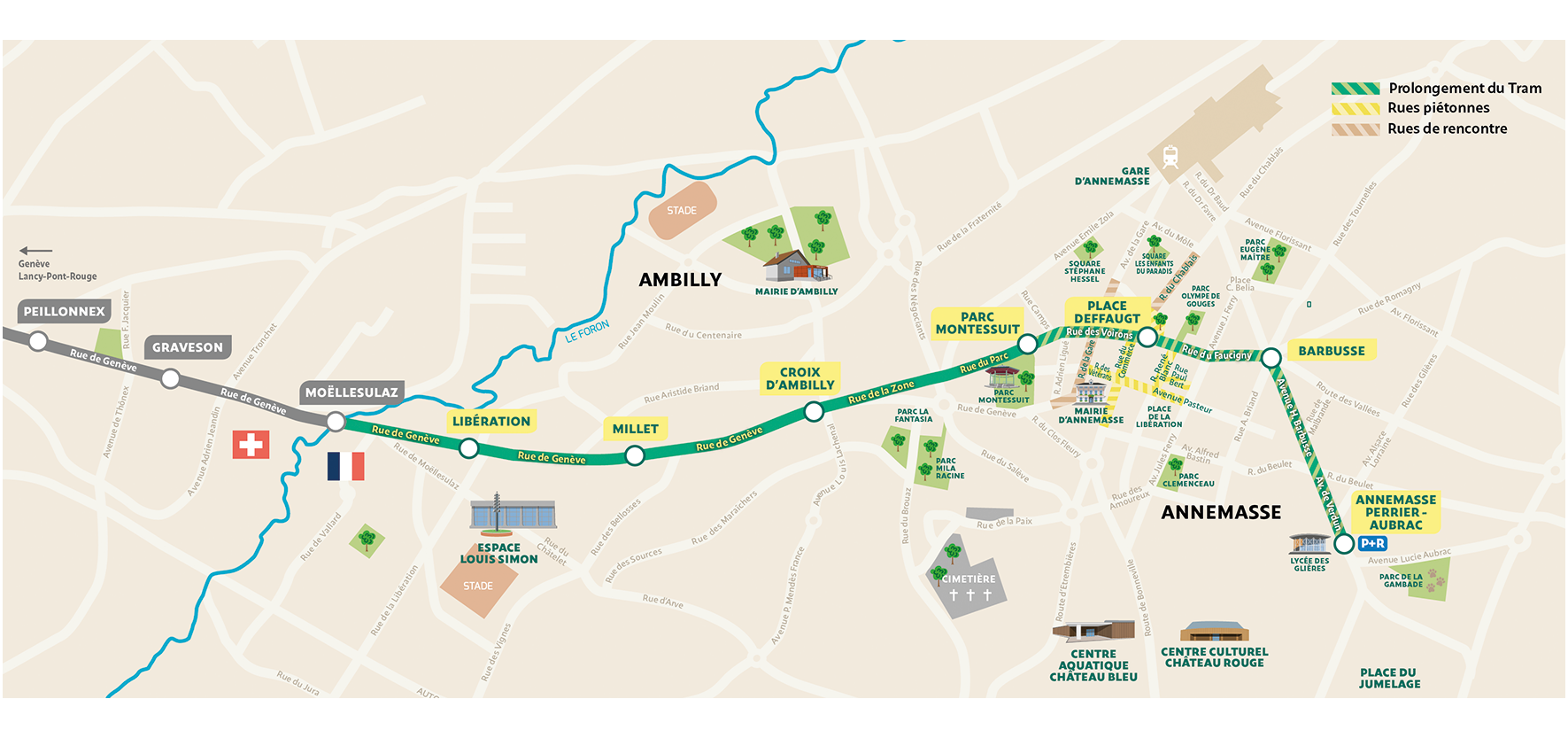

LE PROLONGEMENT DU TRAM
Concernant le Tram, les travaux démarreront en juillet et suivront les étapes suivantes :
- Les travaux préparatoires : le mobilier urbain existant sera enlevé (mats d’éclairage, bancs…) pour laisser place aux futurs travaux sur le futur tracé du Tram.
- Le déplacement des réseaux souterrains : les tuyaux d’eau, d’assainissement, d’électricité, de gaz, d’internet, de téléphone doivent tous être déplacés sur les côtés des voies de Tram afin d’être facilement accessibles pour les opérations de maintenance. On parle de dévoiement de réseaux.
- La rénovation de la voirie et la réalisation de la plateforme du tramway : les rues et trottoirs feront peau neuve. Le futur espace urbain commencera alors à se dessiner.
- La pose des rails et de l’électricité : les lignes aériennes de contact permettront d’alimenter le Tram en électricité.
- L’aménagement des quais de station, la plantation des arbres et de l’herbe marqueront la fin des travaux.
- Les essais : c’est la dernière étape avant la mise en service officielle du Tram. Les travaux sont alors terminés, des tests sont effectués pour vérifier l’ensemble des détails techniques liés à la circulation du Tram.
Pour découvrir les étapes de création d’une ligne de Tram en images, l’agglomération de Tourangelles, en lien avec Sitcat et Citetram, a réalisé une belle vidéo explicative que nous vous partageons. Quelques petites précisions sont à noter pour le projet de prolongement de la ligne de Tram à Annemasse : les travaux de réfection de voirie seront réalisés avant la réalisation de la plateforme. Quant aux lignes aériennes de contact permettant d’alimenter le Tram en électricité, elles seront fixées en façade plutôt que sur des poteaux.
LA PIÉTONNISATION DU CENTRE-VILLE

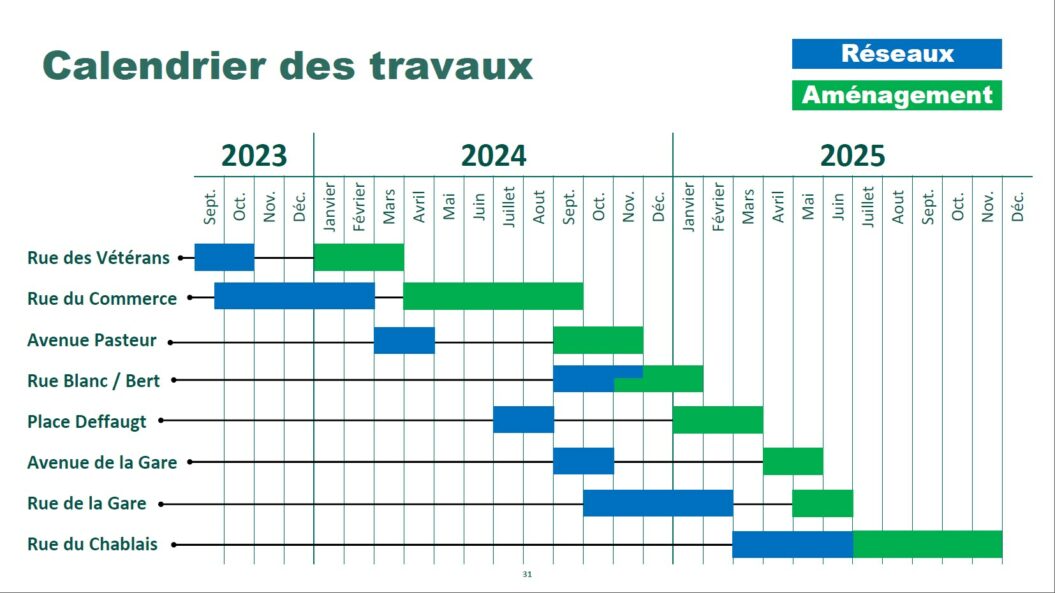

Concernant la piétonnisation du centre-ville, la dernière réunion publique a eu lieu le 6 avril 2023 et a permis de présenter un planning prévisionnel des travaux, avec deux phases :
Etape 1 : une première phase de travaux des réseaux, qui débutera par les rues des Vétérans et du Commerce en septembre 2023 et qui constituera à rénover certains réseaux d’eau et dévoyer d’autres réseaux si besoin (électricité, gaz ou télécommunications) pour permettre les plantations. Une extension possible du réseau de chaleur durant ces travaux est prévue.
Etape 2 : la seconde phase de travaux consistera en l’aménagement de façade à façade, la rénovation des revêtements de sols, la mise en place du mobilier urbain et des fontaines, la plantation des arbres, le remplacement de l’éclairage…
Le réaménagement du centre-ville d’Annemasse vous est présenté en vidéo pour mieux comprendre ce projet d’envergure :
